Mái dốc bê tông cốt thép dán ngói hiện nay đang trở thành một giải pháp kiến trúc phổ biến, kết hợp giữa độ bền vững của bê tông và vẻ đẹp thẩm mỹ của ngói truyền thống. Bài viết này sẽ đi sâu vào biện pháp thi công mái dốc bê tông cốt thép dán ngói, cung cấp thông tin chi tiết và chuyên sâu, giúp bạn hiểu rõ quy trình để tạo nên một công trình chất lượng. Chúng tôi sẽ phân tích cấu tạo, các bước thi công cốt lõi, những lưu ý quan trọng và các yếu tố kỹ thuật cần thiết, đảm bảo mang lại giá trị thực tiễn cao nhất cho những ai quan tâm đến loại hình mái nhà này.

Giới Thiệu Chung Về Mái Dốc Bê Tông Cốt Thép Dán Ngói
Mái dốc bê tông cốt thép dán ngói là một cấu trúc mái nhà được xây dựng bằng bê tông cốt thép toàn khối. Sau khi bê tông được đổ và tạo hình theo độ dốc yêu cầu, các loại tấm lợp giả ngói sẽ được dán hoặc gắn kết lên bề mặt. Giải pháp này ngày càng được ưa chuộng trong các công trình dân dụng và thương mại nhờ vào sự bền bỉ, khả năng chống chịu thời tiết khắc nghiệt và tính thẩm mỹ cao.
1. Định Nghĩa và Đặc Điểm Cấu Tạo
Mái dán bê tông cốt thép là một hệ thống mái bằng bê tông đổ tại chỗ, có độ dốc được tính toán kỹ lưỡng để thoát nước hiệu quả. Lớp trên cùng được hoàn thiện bằng cách dán các loại vật liệu giả ngói, mô phỏng hình dáng và màu sắc của ngói truyền thống nhưng mang lại những ưu điểm vượt trội về độ bền và tính thi công.
Cấu tạo điển hình của mái dốc bê tông cốt thép dán ngói bao gồm các lớp:
- Lớp chống thấm: Đóng vai trò quan trọng trong việc ngăn nước mưa thấm xuống kết cấu bê tông bên dưới.
- Lớp vữa dán ngói: Lớp vữa có độ bám dính cao, dùng để cố định các viên ngói giả lên bề mặt mái.
- Lớp ngói giả: Là vật liệu hoàn thiện bề mặt, có nhiều kiểu dáng, màu sắc và chất liệu khác nhau như ngói bitum, ngói xi măng, ngói kim loại,…
- Kết cấu bê tông cốt thép: Lớp chịu lực chính của mái, bao gồm bê tông và hệ thống thép gia cường được thiết kế theo tiêu chuẩn kỹ thuật.
- Lớp vữa lót (tùy chọn): Có thể có lớp vữa lót để tạo độ phẳng cho bề mặt bê tông trước khi thi công chống thấm.
- Hệ khung vì kèo (tùy chọn cho mái có độ dốc lớn hoặc yêu cầu kết cấu đặc biệt): Đôi khi cần thiết để hỗ trợ việc tạo hình hoặc phân bổ tải trọng.
2. Ưu Điểm Vượt Trội So Với Các Loại Mái Khác
Việc lựa chọn biện pháp thi công mái dốc bê tông cốt thép dán ngói mang lại nhiều lợi ích đáng kể:
- Độ bền và tuổi thọ cao: Kết cấu bê tông cốt thép vững chắc có thể tồn tại hàng thập kỷ, ít bị ảnh hưởng bởi mối mọt hay thời tiết so với mái gỗ hay mái tôn.
- Khả năng chống cháy tốt: Bê tông là vật liệu không cháy, tăng cường an toàn cho ngôi nhà.
- Thẩm mỹ đa dạng: Ngói giả có rất nhiều mẫu mã, màu sắc, giúp kiến trúc sư và gia chủ dễ dàng lựa chọn phong cách phù hợp.
- Cách âm, cách nhiệt hiệu quả: Lớp bê tông dày và các lớp vật liệu phụ trợ giúp giảm tiếng ồn từ mưa, nắng và cải thiện khả năng giữ nhiệt, mát mẻ cho không gian bên trong.
- Khả năng chịu lực tốt: Chống chịu được tải trọng lớn từ gió, mưa đá, hoặc các vật nặng rơi lên mái.
- Chi phí bảo trì thấp: Sau khi hoàn thiện, mái bê tông cốt thép dán ngói ít đòi hỏi bảo trì thường xuyên.
Tuy nhiên, cần lưu ý rằng giải pháp này có khối lượng và độ phức tạp thi công cao hơn so với các loại mái đơn giản.

Quy Trình Thi Công Mái Dốc Bê Tông Cốt Thép Dán Ngói Chi Tiết
Việc thi công mái dốc bê tông cốt thép dán ngói đòi hỏi sự chính xác, kỹ thuật và tuân thủ nghiêm ngặt các quy trình. Dưới đây là các bước thi công cơ bản:
1. Công Tác Chuẩn Bị
Đây là giai đoạn nền tảng, quyết định đến sự thành công của toàn bộ dự án.
a. Khảo Sát và Lập Kế Hoạch
- Khảo sát hiện trạng: Kiểm tra bản vẽ thiết kế, địa chất nền móng, điều kiện thi công tại công trình.
- Lập biện pháp thi công chi tiết: Xác định rõ các bước, trình tự thi công, phân công nhân sự, quản lý vật tư, kế hoạch an toàn lao động.
- Kiểm tra vật liệu: Đảm bảo tất cả vật liệu (xi măng, cát, đá, thép, ngói giả, vật liệu chống thấm) đều đạt tiêu chuẩn chất lượng.
b. Chuẩn Bị Mặt Bằng và Nhân Công
- Vệ sinh khu vực thi công: Loại bỏ vật cản, làm sạch bề mặt sàn hoặc tường nơi sẽ tiến hành đổ bê tông mái.
- Lắp đặt giàn giáo và hệ thống bảo hộ: Đảm bảo an toàn tối đa cho công nhân làm việc trên cao.
- Chuẩn bị máy móc, thiết bị: Máy trộn bê tông, máy bơm bê tông (nếu cần), dụng cụ thi công (bay, bàn xoa, thước đo, máy cắt, máy hàn…).
- Tập kết vật liệu: Sắp xếp vật liệu khoa học, dễ tiếp cận.
2. Thi Công Cấu Kiện Bê Tông Cốt Thép
Đây là bước quan trọng nhất, tạo nên bộ khung vững chắc cho mái nhà.
a. Gia Công và Lắp Đặt Cốt Thép
- Cắt, uốn thép: Theo đúng kích thước và hình dạng được quy định trong bản vẽ kết cấu.
- Lắp đặt cốt thép: Đặt lớp thép dưới, lớp thép trên, cốt thép xiên (nếu có) và các loại thép cấu tạo khác. Đảm bảo khoảng cách giữa các thanh thép và lớp bảo vệ bê tông đúng theo thiết kế. Sử dụng con kê để định vị cốt thép, đảm bảo khoảng cách tối thiểu với ván khuôn.
- Kiểm tra cốt thép: Rà soát toàn bộ hệ thống cốt thép trước khi tiến hành đổ bê tông.
b. Lắp Đặt Ván Khuôn
- Ghép ván khuôn: Lắp đặt các tấm ván khuôn theo đúng biên dạng mái, đảm bảo độ kín khít để không bị mất nước xi măng trong quá trình đổ bê tông. Ván khuôn phải được gia cố chắc chắn để chịu được áp lực của bê tông tươi.
- Tạo độ dốc: Sử dụng thiết bị đo đạc để tạo độ dốc mái chính xác theo yêu cầu thiết kế, đảm bảo thoát nước tối ưu.
- Bôi dầu chống dính: Phết lớp dầu chuyên dụng lên bề mặt ván khuôn để dễ dàng tháo dỡ sau khi bê tông ninh kết.
Hình ảnh: Lắp đặt ván khuôn cho mái dốc bê tông cốt thép.
c. Đổ Bê Tông
- Chuẩn bị bê tông: Sử dụng bê tông tươi với mác (cấp độ bền) và chủng loại phù hợp với yêu cầu của công trình. Kiểm tra độ sụt của bê tông trước khi đổ.
- Quy trình đổ: Đổ bê tông theo từng lớp, đảm bảo độ dày đồng đều. Sử dụng đầm dùi hoặc đầm bàn để làm chặt bê tông, loại bỏ bọt khí, tránh tạo ra các lỗ rỗng (tổ ong).
- Trộn và đổ liên tục: Cố gắng hoàn thành việc đổ bê tông trong một lần hoặc theo các mạch ngừng thi công đã được tính toán kỹ lưỡng để tránh các vấn đề về chất lượng mối nối.
- Bảo dưỡng bê tông: Ngay sau khi bê tông se mặt, tiến hành các biện pháp bảo dưỡng như tưới nước giữ ẩm thường xuyên, phủ bao tải ướt hoặc sử dụng hóa chất bảo dưỡng. Quá trình này rất quan trọng, thường kéo dài ít nhất 7 ngày để bê tông đạt cường độ yêu cầu.
Hình ảnh: Quy trình đổ bê tông cho mái dốc bê tông cốt thép.
d. Tháo Dỡ Ván Khuôn
- Thời điểm tháo dỡ: Chỉ tháo dỡ ván khuôn khi bê tông đã đạt đủ cường độ chịu lực cần thiết, thường là sau 24-48 giờ tùy thuộc vào nhiệt độ môi trường và loại xi măng sử dụng.
- Tháo dỡ cẩn thận: Thực hiện tháo dỡ nhẹ nhàng, tránh làm sứt mẻ, hư hỏng kết cấu bê tông.
3. Thi Công Lớp Hoàn Thiện
Sau khi kết cấu bê tông cốt thép đã hoàn thành và đạt cường độ, tiến hành các lớp hoàn thiện.
a. Xử Lý Bề Mặt Bê Tông
- Kiểm tra và sửa chữa: Kiểm tra kỹ bề mặt bê tông, xử lý các khuyết tật như lỗ rỗ, vết nứt nhỏ bằng vữa sửa chữa chuyên dụng.
- Vệ sinh bề mặt: Làm sạch hoàn toàn bụi bẩn, dầu mỡ, các vật liệu thừa bám trên bề mặt bê tông.

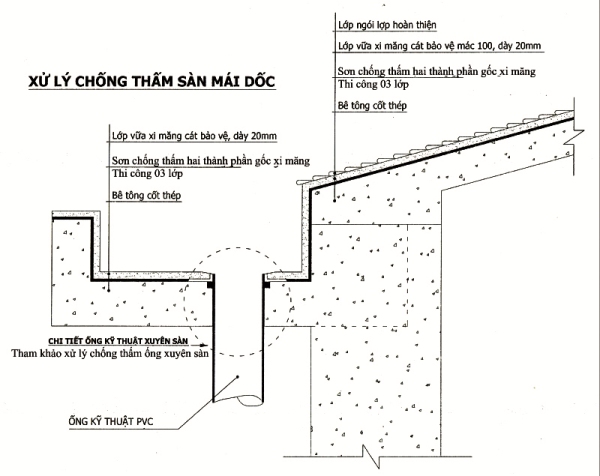

b. Thi Công Lớp Chống Thấm
- Lựa chọn vật liệu chống thấm: Sử dụng các loại màng chống thấm gốc bitum, gốc xi măng polyme, hoặc các hợp chất chống thấm đàn hồi, tùy thuộc vào yêu cầu kỹ thuật và điều kiện môi trường.
- Thi công đúng kỹ thuật: Tuân thủ hướng dẫn của nhà sản xuất về quy trình quét, dán, trám nối các lớp chống thấm. Đảm bảo lớp chống thấm được phủ kín, không có điểm hở, đặc biệt chú ý các vị trí tiếp giáp, góc cạnh, cổ ống thoát nước.
- Kiểm tra khả năng chống thấm: Sau khi thi công, có thể tiến hành kiểm tra bằng cách ngâm nước thử hoặc nghiệm thu theo quy trình.
Hình ảnh: Thi công lớp chống thấm cho mái dốc bê tông cốt thép.
c. Thi Công Lớp Vữa Dán Ngói
- Trộn vữa: Chuẩn bị hỗn hợp vữa xi măng cát theo tỷ lệ thích hợp, đảm bảo độ dẻo, khả năng bám dính tốt và cường độ phù hợp.
- Tạo lớp lót: Có thể tạo một lớp vữa lót mỏng lên bề mặt chống thấm để tạo độ bám và phẳng cho việc dán ngói.

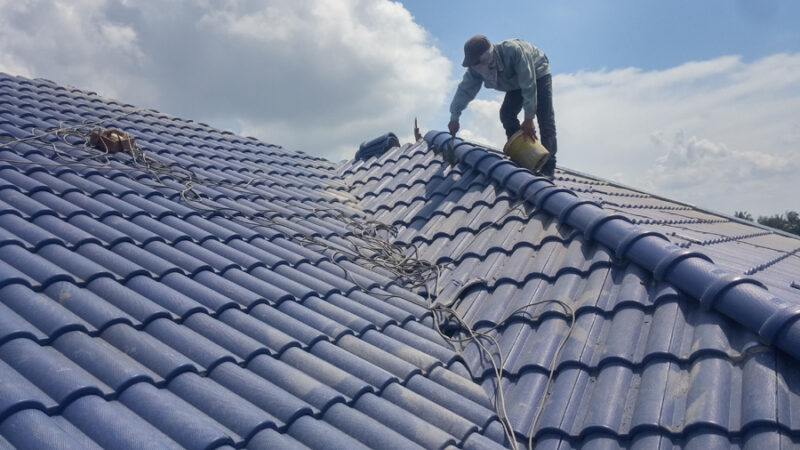

- Định vị và dán ngói: Sử dụng bay để trát vữa lên bề mặt mái và đặt các viên ngói giả theo đúng quy cách. Cần tính toán khoảng cách giữa các hàng ngói, độ chồng mí để đảm bảo thoát nước tốt và thẩm mỹ. Sử dụng keo dán ngói chuyên dụng hoặc vữa dán để cố định từng viên ngói.
d. Lắp Đặt Ngói Giả và Phụ Kiện
- Dán ngói: Tiếp tục quá trình dán ngói theo các hàng từ dưới lên trên, đảm bảo các viên ngói thẳng hàng, khít mạch.
- Lắp đặt ngói rìa, ngói nóc: Thi công các loại ngói đặc biệt ở vị trí mép mái, bờ mái và đỉnh mái, đảm bảo kín nước và tạo điểm nhấn cho mái nhà.
- Lắp đặt hệ thống thoát nước: Lắp đặt máng xối, ống thoát nước mưa ở các vị trí phù hợp.
4. Kiểm Tra và Nghiệm Thu
- Kiểm tra tổng thể: Rà soát lại toàn bộ các hạng mục thi công, từ kết cấu bê tông, lớp chống thấm đến lớp hoàn thiện ngói.
- Kiểm tra độ dốc, độ phẳng: Đảm bảo các chỉ số kỹ thuật đáp ứng yêu cầu thiết kế.
- Kiểm tra khả năng chống thấm: Chạy thử hệ thống thoát nước, kiểm tra xem có dấu hiệu thấm dột hay không.
- Nghiệm thu: Lập biên bản nghiệm thu công trình theo đúng quy định, bàn giao cho chủ đầu tư.
Những Lưu Ý Quan Trọng Trong Quá Trình Thi Công
Để đảm bảo chất lượng và độ bền vững cho mái dốc bê tông cốt thép dán ngói, cần đặc biệt chú ý đến các yếu tố sau:
- Chất lượng vật liệu: Tuyệt đối không sử dụng vật liệu kém chất lượng, không rõ nguồn gốc xuất xứ. Xi măng, cốt thép, vật liệu chống thấm và ngói giả đều phải đạt tiêu chuẩn.
- Độ chính xác của kết cấu bê tông: Sai sót trong việc đặt cốt thép, tạo độ dốc, hoặc chất lượng bê tông có thể dẫn đến các vấn đề nghiêm trọng về kết cấu về sau.
- Quy trình chống thấm: Đây là khâu cực kỳ quan trọng. Việc thi công chống thấm sai kỹ thuật hoặc sử dụng vật liệu không phù hợp sẽ dẫn đến tình trạng thấm dột, ảnh hưởng đến chất lượng công trình và sức khỏe người sử dụng.
- Bảo dưỡng bê tông: Giai đoạn bảo dưỡng đóng vai trò quyết định đến cường độ và độ bền của bê tông. Cần tuân thủ nghiêm ngặt thời gian và phương pháp bảo dưỡng.
- An toàn lao động: Thi công trên cao tiềm ẩn nhiều rủi ro. Luôn tuân thủ các quy định về an toàn lao động, trang bị đầy đủ thiết bị bảo hộ cho công nhân.
- Thời tiết thi công: Tránh thi công đổ bê tông hoặc các công đoạn hoàn thiện dưới trời mưa, nắng gắt hoặc gió to.
Kết Luận
Việc thi công mái dốc bê tông cốt thép dán ngói là một quy trình phức tạp, đòi hỏi kiến thức chuyên môn sâu rộng và kinh nghiệm thực tế. Từ việc chuẩn bị kỹ lưỡng, thi công kết cấu bê tông cốt thép chính xác, đến việc xử lý lớp chống thấm và hoàn thiện bề mặt bằng ngói giả, mỗi bước đều cần được thực hiện cẩn thận, tuân thủ đúng kỹ thuật và quy định. Một công trình mái dốc bê tông cốt thép dán ngói được thi công đúng quy trình không chỉ mang lại vẻ đẹp bền vững, sang trọng cho ngôi nhà mà còn đảm bảo an toàn, tiện nghi và giá trị sử dụng lâu dài cho gia đình bạn.
